材料、新工艺和新设备不断的产生,有助于科学开展高层建筑的设计与施工。高层建筑施工主要由两部分构成,即基础施工和主体结构,本文主要对桩基础施工部分进行探讨。

1 高层建筑桩基础施工前的准备工作

1.1 实地勘察。对施工现场进行实地勘察是前期准备工作的重要内容,勘察人员应该深入到施工现场,对地质水文条件、气候环境条件以及地质结构等进行详细的勘察取证,勘察工作所取得的数据资料至关重要,其是后期设计工作参考的主要依据,也是采用何种施工技术的关键性要素。在勘察的过程中,应该确保勘察数据的真实性和准确性,在勘察结束后应该将获取的数据资料进行整理,为后期工作提供有利的参考依据。

1.2 施工规划与技术准备。在对现场进行完调研勘察后,根据获取的数据资料,进行设计方案的制定,对于施工现场的地下管线以及周边的构筑物采取有效的保护措施,然后根据项目需求,合理安排人员、材料和机械设备,明确施工工序,制定项目工程管理体系,组织相关技术人员、管理人员对工程施工中的各项工作进行合理部署,做好施工钱的规划工作和相关的技术准备,为工程的顺利开展奠定坚实的基础。

1.3 做好与相关部门的协调。在对施工现场了解后,根据工程施工的需求,对于周边的障碍物进行拆除,做好地下管线的保护工作,这些都需要与相关部门进行协商解决,避免施工过程中因为协调不畅而影响工期,保证工程施工的效率。

2 桩基础施工的技术要点

2.1 预制桩的施工。如果在桩基础工程中采用预制桩的施工方式,主要包括锤击法、静压法以及振动沉桩法,无论使用哪种施工方式,都需要大型的施工机械,而施工机械本身重量就比较大,所以为了保证施工的顺利进行,需要确保施工机械的稳定性,防止因为地基土承载能力差而发生倾斜和沉降等现象,所以要对施工现场的地基土进行处理,铺设200mm 左右的碎石,确保地基土的平整性,提高承载强度。现阶段我国大多数都使用履带式打桩机,以扩大受力面积,如果施工现场的土质条件较差,铺设碎石仍然无法保证地基土的承载强度,为了保证打桩机的稳定性,根据机械的行走路线,加设走道板,可有效的提高地基的承载力,这是预制桩施工应该注意的要点。

2.2 灌注桩的施工。灌注桩施工中,主要应该注意对现场土地的平整处理。如果使用人工开设桩孔,在平整土地环节,应将重点放在土料的运输上;如果使用设备开孔,则应该多注意现场的排水、沟槽以及泥浆槽的设置。近些年来,随着高层建筑工程的快速发展,各种新技术、新工艺、新材料广泛的应用于桩基础施工中,钻孔灌注桩的施工方法越来越普遍。其主要是针对桩施工的作业面,采用混凝土材料以人工制作的方式创造硬地条件,布置泥浆槽、排水沟等设施,最后利用钻机开设桩孔。此种施工方法,不仅大幅提高了生产效率,同时在质量、安全、文明施工等方面可获得明显的效益。

3 桩基础施工时沉桩方法的选择

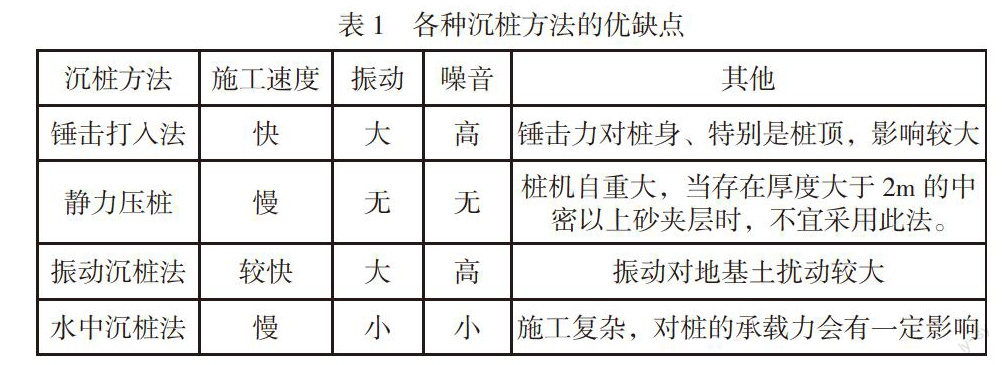

3.1 混凝土桩、钢桩的成桩方法。预制混凝土桩的形式有方桩及管桩两类,钢桩则有h型钢桩及钢管桩两类,它们的沉桩方法主要有锤击打入法、静力压桩法及水冲沉桩法,有时,也采用振动沉桩方法。这些沉桩方法优缺点见表1:

几种方法中锤击打入法、静力压桩和振动沉桩法在沉桩过程中均有挤土现象,应采取措施减少挤土或减少挤土对周围环境的影响。水冲法可采用内射水(如敞口混凝土管桩、敞口钢管桩等)或外射水法(如混凝土方桩、h型钢桩等),要术在离设计标高1~2m时停止射水,并用锤击至设计标高。

3.2 灌注桩的成桩方法。钢护筒安装是冲孔灌注桩施工的前期阶段。钢护筒起到导锤、固定桩孔位置、保护孔口及维持孔内泥浆水头作用,准确安放钢护筒是保证灌注桩质量的先决条件。在放钢护筒时要确保平面位置和垂直度,用重物将其压人土中并稳固,在钢护筒外回填土并压实。

成孔是冲孔灌注桩施工的第二个质量控制点。做好泥浆的制备工作,然后将其装入空中,并且在孔口做好溢浆槽,装设泥浆回流设备,确保泥浆能够循环使用。利用起重设备将冲击锤吊起,在与成孔位置对应后,进行自由落体冲击,将岩层或者图层破坏从而成孔。在灌注泥浆的过程中,由于泥浆的密度较小,所以对孔低的沉渣进行挤压具有很大的难度,在安装钢筋笼的过程中,容易碰撞到孔壁,致使泥土掉落,所以清孔工作尤为重要,也是成孔中的重要环节。在灌注成孔的过程中,混凝土是控制质量的重要步骤,在施工现场的情况进行勘察了解后,根据实际状况,拌制混凝土,其中的水灰比、砂率以及各项参数都要保证其科学性。

冲孔灌注桩钢筋笼的质量控制。冲孔灌注桩钢筋笼施工一般采用外拨钢筋笼锚固筋,在主筋上绑扎砼垫块等施工技术,在进行钢筋笼制作和安装的过程中,要对钢筋的存放、钢筋笼的检验、制作、吊放等环节进行质量控制。钢筋笼骨架根据设计长度分两节制作,为了保证钢筋笼顺直,制作前先将主筋矫直并按照施工规范要求进行搭接焊,在加强箍筋上统一标定主筋间距,保证主筋顺直。钢筋笼吊放时,要再次检查钢筋笼的制作是否符合设计和施工规范要求。钢筋笼主筋采用搭接焊,全长加工分两段,用吊车分段吊起入孔。入孔的同时要清除骨架上的泥土和杂物,修复变形或移动的箍筋。

4 结语

桩基础目前是我国高层建筑的主要基础类型,当建筑物场地上部的土层比较软弱时,采用普通的扩大基础,则地基的强度、稳定性和变形将均不能满足建筑物的要求,这时往往采用桩基础。在地基中沉入多根桩,把上部的荷载传入深层土中或传入岩层,这个方法在我国得到广泛应用。
